29项迎峰度夏电网建设工程加快施工

发布日期:2018-07-06 作者:徐艳梅 阅读:823

29项迎峰度夏电网建设工程加快施工

全部工程大暑节气前可完工

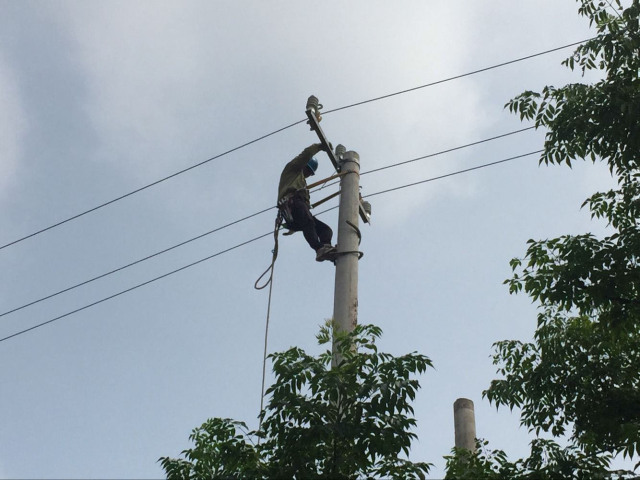

    7月4日上午,骄阳似火,东社镇海鸥线上,几十名供电工人顶着高温,在高高的线杆上架线,这个正在施工的明锋食品业扩工程是今年我区迎峰度夏电网建设工程之一。

    近年来,随着居民生活水平的提高和全区项目建设的推进,我区居民和企业用电需求日益旺盛,尤其是炎夏时节,用电负荷和日用电量急剧攀升。去年通州电网调度最高负荷先后12次刷新历史纪录,突破96万千瓦大关,比2016年增长了6.2%。根据去年夏季用电情况,南通供电公司通州营业部确定了线路分拆、配网负荷转移、变电站出线调整等29项迎峰度夏电网建设工程,包括姜西线分拆10KV塘坊线、志浩变魅力线、家纺线间隔调整等。

    自5月份以来,今年迎峰度夏工程陆续开工。正在施工的明锋食品业扩工程是因为企业用电量大,申请增容,但其所在的东社变已满负荷,所以通州营业部设计了施工方案,从就近的二甲变新出一回线路,分拆东社变负荷,满足企业用电需求。供电部门下属施工单位通明公司工程部主任沈建春说:“我们早上5点多就进场施工了,采取大兵团作战方式,300多人同时开工,中午不休息,轮换吃饭,力争提前完工,最大限度减少对企业和居民用电的影响。”

    据了解,29项工程在大暑节气前都可以完工,“今年我们投资7000万元进行迎峰度夏工程建设,解决负荷重载线路用电问题,改造老旧线路,保障电网安全稳定运行,进一步提升我区居民和企业用电安全。”
