聚力项目建设 撑起发展新增点

发布日期:2017-08-23 阅读:1009

      今年以来,我区牢牢抓住项目建设“牛鼻子”,聚焦亿元及以上项目,强化跟进服务,推行模拟审批,加快推进速度,力促项目早开工、早竣工、早投产。一批新亿元及以上项目的竣工投产形成了新的增长点,日益转化为经济发展新动能。投资约15亿元的华电热电项目,投产后迅速跻身全区工业百强企业行列,今年销售将超10亿元。

卑多敏 摄

      8月18日上午,位于南通高新区的江海储能超级电容器项目现场一派忙碌景象,项目主体厂房正加紧建设,辅助用房已建好。“建筑面积57000平方米的主体厂房处于桩基施工阶段。”项目有关负责人介绍,“我们的生产设备已经订购,设备安装将与主体厂房施工交叉进行,确保年内竣工,明年年初投产。”

     夏末秋初,我区项目建设热力持续。江海储能超级电容器、四方冷链、奥特佳汽车空调系统等一批重大项目正紧锣密鼓地实施;华电通州热电、丽智电子、瑞友康电子等亿元以上项目竣工投入火热生产。今年上半年,全区共开工建设亿元及以上项目230个,同比增加66个;竣工亿元以上项目21个,总投资超50亿元。

     项目建设是经济增长的强力支撑。党的十八大以来,我区主动适应经济发展新常态,始终紧盯项目建设这一“生命线”,聚焦聚神聚力,持续不断、坚持不懈地加快推进项目建设。建立区领导、镇区园、部门和业主四方联动机制,坚持“一个项目、一名领导、一套班子、一抓到底”,实行重大项目“旬协调、月会办、季点评”制度,现场会办与集中会办相结合,形成了服务项目无缝衔接。同时实行“季季看、家家到”考评机制,紧扣时间节点促落实,确保项目建设按时序推进。

      江海储能超级电容器项目是我区今年开工建设的省级重大项目,总投资30亿元,属国家战略性新兴产业,产品应用于电动汽车、轨道交通、新能源、国防军工等领域,具有国际先进水平。南通江海储能技术有限公司董事长陈卫东说:“通州区以及南通高新区高效的政务服务、完善的功能配套,坚定了我们加快建设超级电容器项目的信心。”项目一期投资12亿元,全部投产后,预计年销售收入可达5亿元。

     企业家对服务认可的背后是一套完善的机制,为加快和保证项目建设进度,我区专门建立项目建设协调督查办公室,加强统筹协调,创新服务模式,发挥“店小二”精神,为项目发展“点好单、做好菜、跑好堂”,有力推动签约项目快开工,开工项目快建设,建设项目快竣工,竣工项目快投产。

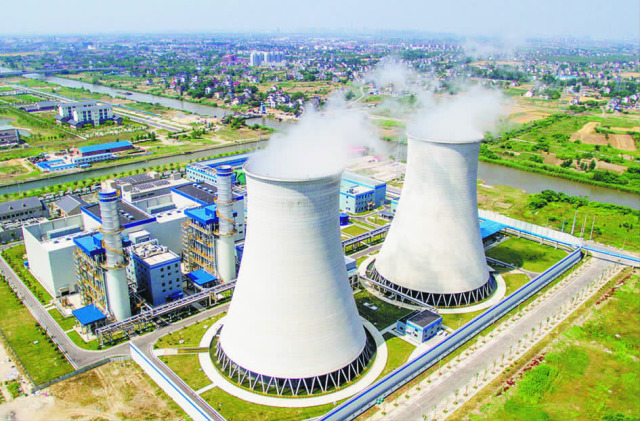

     7月下旬的连日高温,不断刷新华电通州热电有限公司的日发电量高峰纪录。这一重大项目2016年底竣工投产,今年以来累计发电已超7亿千瓦·时。华电热电项目的快速投产,应了通州项目建设“等不得、慢不得、松不得、停不得”的理念。“政府一头,从项目初可研到正式取得省能源局文件,仅用了5个多月时间;我们这头,则严格对照时间节点,基建和设备安装、调试交叉进行,仅用了14个月,就实现投产。”华电通州公司生产副总经理杨波介绍。该项目总投资15亿元,是华电集团在南通区域发展的首个项目和“桥头堡”工程,可实现年发电量约27.94亿千瓦·时,年供热能力321万吉焦以上,年销售收入30亿元,税收2亿元。

     项目建设的有效投入,带来发展新增点。2012年以来,总投资200亿元的恒科新材料、30亿元的甬金科技、1亿美元的宜家工业等一批重大项目陆续竣工投产,对全区经济行稳致远起到支撑作用。2016年,恒科新材料应税销售突破110亿元,甬金科技、德尔福、雄邦压铸等一批“高大新”项目上榜通州工业应税销售百强……全区规模以上工业总产值跨过2000亿元大关,比2012年增长近50%。

      进入8月,位于城东新区的万达广场项目建设到了最后冲刺阶段。目前,外墙形象已出,正进行室内精装修,预计11月底全面竣工,12月开门迎客。这一去年落户我区的重大服务业项目,总投资10.9亿元,是集休闲、购物、餐饮、文化娱乐等于一体的大型城市综合体。目前已有万达影城、永辉超市、英派斯健身等主力店签约进驻,项目将有力带动我区餐饮、零售、文化娱乐等消费经济增长。

     计划总投资140亿元的恒科新材料二期即将上马;总投资25亿元的深南电路项目主体封顶;总投资6.8亿元的聚丰工业园9幢厂房全部建成,已有一批企业入驻……一个个体量大、关联度广、带动性强的项目,促进了全区产业结构优化,加速了产业转型升级,使通州经济发展呈现稳中向好、量质提升、动力增强的良好态势。2012年以来,全区竣工亿元及以上项目401个,投资额超1300亿元。全区固定资产投资年均增长17.3%。2016年,地方生产总值突破千亿元,是2012年的1.5倍。

记  者 孙萍

通讯员 吴晓涛 沈洪清 黄凯
